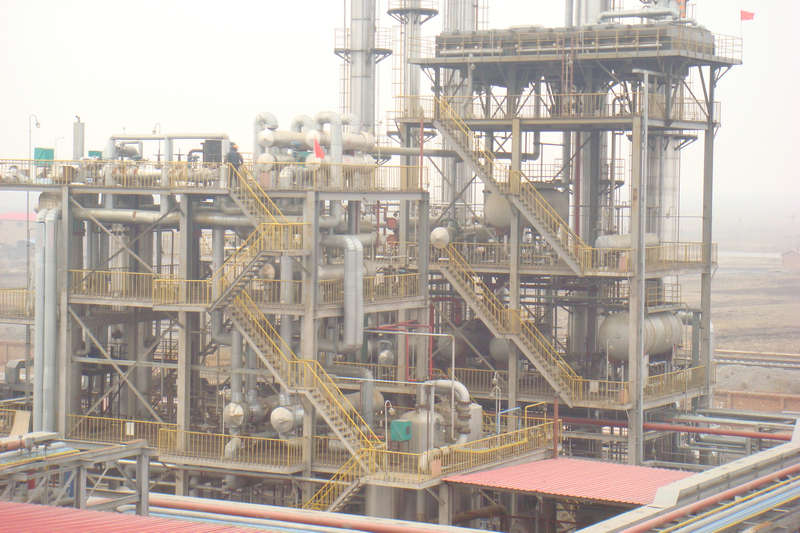

3月24日,12.5万吨二甲醚装置开车成功。3月27日,10万吨芳烃装置投料开车。至此,化工公司二三期装置大修顺利如期完成。进一步满足了两套装置的工艺要求和生产能力,为其长周期稳定运行提供了切实的保障。没有发生人身、设备安全事故,没有出现泄露等环保问题,锻炼了队伍,凝聚了干劲,推动了企业整体水平的提高。
二三期装置同时停车大修,是化工公司建成开工以来规模最大的一次。为确保大修工作的安全有序,公司自上而下早谋划、多准备,提前做好各自装置的检查工作,结合大修提出技改计划。公司成立了大修指挥部,以及工艺停开车置换调度组、安全环保消防组、物资采购组、材料检验组、设备组、后勤保卫服务组、项目验收组等7个专业管理组,定期召开不同阶段的大修专题会,编制详尽的大修方案和进度表,落实项目负责人,落实安全管理体系,以及工艺车间设备交出方案和验收交接工作。3月11日,二期装置停车,14天完成大修;3月18日,三期装置停车,7天完成大修。
3月22日, 7个专业管理组密切协作,交叉作业,衔接顺畅,到19:30一鼓作气完成了三期装置R-201A系统装填DLP-3G新型高效催化剂的瓷球装填、内件安装、催化剂装填等一整套工作。王磊、张金玉等冀春班毕业生好学上进,不辞辛苦,生龙活虎,成为关键时刻冲锋陷阵的生力军。翟宇涛连续奋战72小时,顺利完成了二三期循环水系统的粘泥剥离、清洗、预膜工作。
结合实施技术改造,化工公司通过本次大修进一步丰富加强了产学研结合的内容和形式。大修期间,大连理工大学、沧州职业技术学院、大连理工齐旺达催化技术研发中心的教授、博士等,分别到现场进行了多次指导交流。
